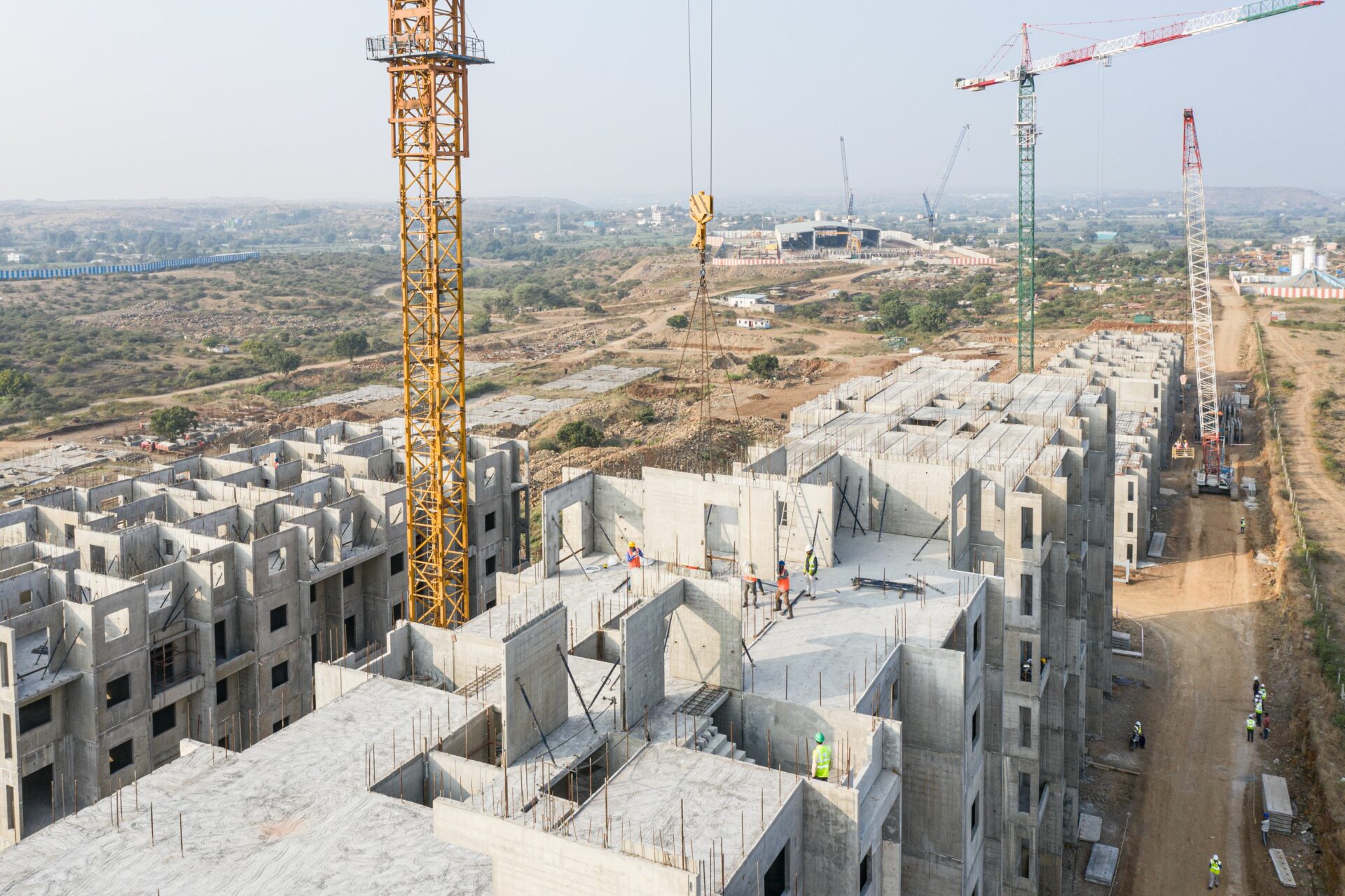

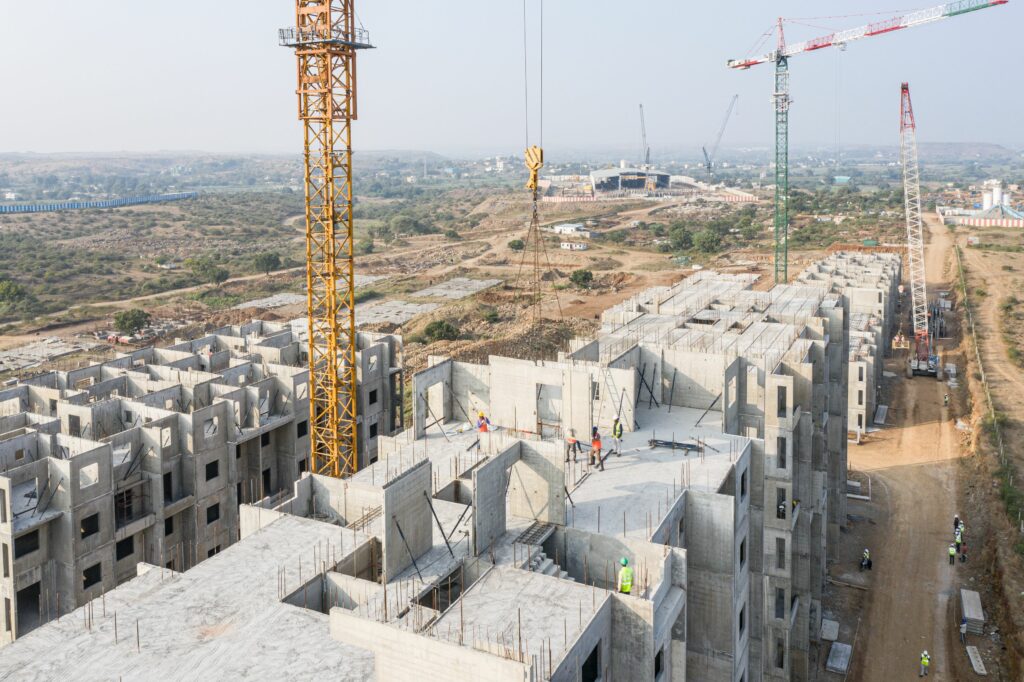

马哈拉施特拉邦警察住房殖民地,印度
马哈拉施特拉邦警察住房项目旨在为退休警察建造经济适用房。土地总面积180亩,其中Billimoria开始开发约40英亩的5200套公寓,所有这些都必须在四年内完成。
位置 | 马哈拉施特拉邦,印度浦那;地震带3 |
---|---|
大小 | 4 M平方英尺。住宅公寓,60栋塔楼,G+14栋建筑 |
承包商 | 是Billimoria |
预制承包商 | 独创优质建筑私人有限公司 |
结构类型 | 1RK, 1BHK, 2BHK, 3BHK, 3.5/4.5 BHK公寓 |
范围 | 结构设计,施工图 |
项目持续时间 | 48个月 |
“所有的建筑都是地面加14层。我们的目标是确保在底层之后,所有其他楼层都是预制的。建筑设计非常简单,只有很少的差异取决于公寓的贡献。”先生。截Kapadia的执行董事Billimoria说。
“我们对整个项目感到非常自豪,因为我们是为了马哈拉施特拉邦警方而做的。我们的目标是为他们提供实惠的价格和优质的质量,这是他们为国家服务后应得的质量。这就是我们的目的,也是我感到自豪的地方。”
“马哈拉施特拉邦警察住房项目是约500万平方英尺的住宅开发项目,包括约60座塔楼和5248栋房屋。我们正在使用Elematic的预制设备和方法来建造整个开发项目。Sandeep贝蒂, IQB私人有限公司董事总经理。

现场预制工厂最大限度地降低了起重机的要求。马哈拉施特拉邦警察住房项目使用了4台塔式起重机,每台起重机一次处理3栋建筑。
“巧妙之处在于,我们在三座不同的建筑上使用了一台塔吊。这三栋建筑处于生命周期的不同阶段:如果我们在一栋建筑中安装墙壁,另一栋建筑处于安装钢材的阶段,第二栋建筑需要提供结构浇筑的服务,而在第三栋建筑中,我们正在铺设平层,”Sandeep Bedi先生解释道。通过优化的工作方式,Sandeep Bedi和他的团队在12天内完成了12层楼的楼层循环,基本上每天一层。
建设的速度是关键,因为它最终也涉及到成本。在许多发展中国家,房地产项目的利率非常高。“印度的资金成本令人震惊。在房地产行业,利息成本每年在18-20%之间。因此,如果我能将施工周期缩短6个月,就可以直接节省近10%的成本。”贝迪先生说。
